我局首个海洋工程总承包项目完工







2017年2月4日,我局第一个海洋工程总承包项目——涠洲12-2二期海管连接调试服务工程经过2个月紧张施工全面完工。

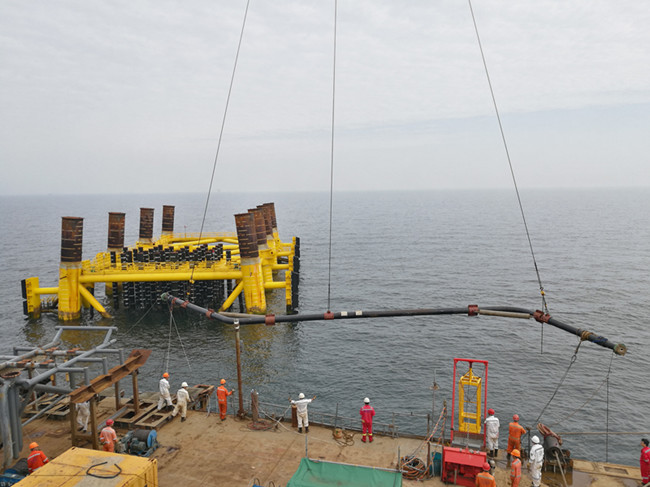

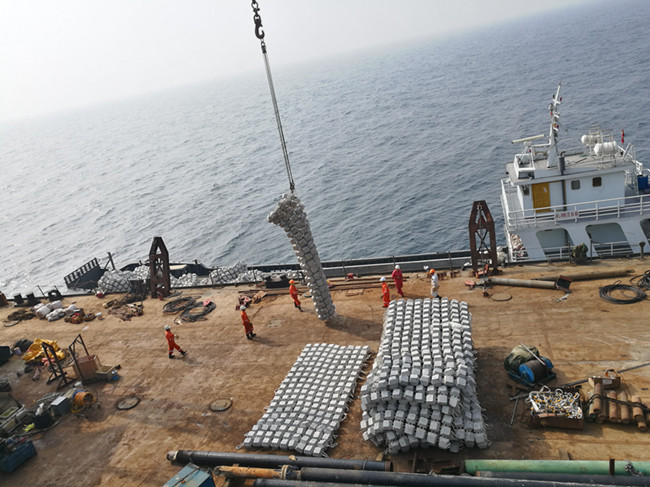

该项目施工内容包括更换180米偏移海管,安装2套膨胀弯,铺设200多米水泥压块,安装法兰保护器,海管平管段和全管段清管试压以及后挖沟等。

涠洲项目时间紧,任务重,海况恶劣。据统计,该海域从每年12月初到次年2月初,每月平均有效作业时间只有10-15天,而且流水急,潮差达4米,每天只有2个平潮时间,能够下水作业的时间不足10小时。

在如此困难的条件下,项目组人员精心组织设计,优化施工方案,现场施工人员团结协作、顽强拼搏,在有限的作业窗口完成了一系列施工作业,创造了该季节该海域海上施工的新记录。

该项目的完成,对我局创新经营模式,大力发展项目总承包,推进打捞经济转型升级具有重要意义。
